Detail RAB Rumah: Panduan Lengkap Menghitung Biaya Bangun Rumah
Membangun rumah membutuhkan perencanaan biaya yang jauh lebih matang daripada sekadar mengetahui harga bangunan per meter persegi. Perkiraan harga per meter memang dapat digunakan untuk mendapatkan gambaran awal, tetapi ketika proyek akan benar-benar dilaksanakan, pemilik rumah membutuhkan perhitungan yang lebih rinci melalui Rencana Anggaran Biaya atau RAB.
RAB pada dasarnya merupakan dokumen yang memuat berbagai item pekerjaan pembangunan beserta volume, satuan, harga satuan, dan jumlah biayanya. Susunan seperti ini membuat pemilik rumah dapat mengetahui ke mana dana pembangunan akan digunakan, mulai dari pekerjaan persiapan hingga finishing. Bagi kontraktor rumah, RAB yang disusun secara terperinci juga menjadi acuan penting dalam mengatur kebutuhan material, tenaga kerja, serta mengendalikan biaya selama proses pembangunan berlangsung.
Dengan detail RAB rumah yang baik, proses bangun rumah dapat lebih terencana. Pemilik tidak hanya mengetahui perkiraan total anggaran, tetapi juga dapat membandingkan biaya rencana dengan kondisi aktual selama pembangunan.
Berikut panduan memahami dan menyusun RAB rumah secara lebih sistematis.
1. Apa Itu RAB Rumah?
RAB atau Rencana Anggaran Biaya adalah perhitungan estimasi biaya yang diperlukan untuk menyelesaikan suatu proyek pembangunan berdasarkan jenis pekerjaan yang akan dilakukan.
Dalam RAB, pekerjaan biasanya dibagi menjadi beberapa kelompok seperti pekerjaan persiapan, pondasi, struktur beton, dinding, atap, lantai, plafon, pintu dan jendela, instalasi listrik, plumbing, sanitary, pengecatan, hingga pekerjaan finishing.
RAB membantu menjawab beberapa pertanyaan penting:
Apa yang akan dikerjakan? Berapa volumenya? Berapa harga satuannya? Dan berapa jumlah biaya yang dibutuhkan?
Karena itu, semakin jelas desain dan spesifikasi rumah, semakin baik pula dasar untuk membuat RAB.
2. Jangan Hanya Menggunakan Harga per Meter Persegi
Menghitung luas rumah kemudian mengalikannya dengan harga pembangunan per meter persegi memang praktis.
Cara tersebut cukup berguna untuk menentukan apakah kemampuan dana secara umum sesuai dengan ukuran rumah yang direncanakan.
Namun perhitungan seperti ini belum menunjukkan biaya masing-masing pekerjaan.
Dua rumah dengan luas bangunan sama bisa mempunyai biaya berbeda karena jumlah lantai, bentuk struktur, jenis atap, jumlah kamar mandi, kualitas keramik, ukuran jendela, bentuk fasad, serta spesifikasi materialnya berbeda.
Karena itu, ketika desain mulai matang, perhitungan perlu dilanjutkan menuju RAB yang lebih detail.
3. Mulailah dari Gambar Kerja
RAB tidak sebaiknya dibuat berdasarkan perkiraan semata.
Gambar kerja menjadi dasar untuk menghitung volume pekerjaan.
Dari denah dan gambar lainnya dapat diketahui panjang dinding, luas lantai, luas plafon, jumlah pintu dan jendela, ukuran kamar mandi, panjang saluran, hingga berbagai pekerjaan lainnya.
Untuk pekerjaan struktur, gambar struktur membantu menentukan kebutuhan pekerjaan beton, tulangan, bekisting, serta elemen lainnya.
Tanpa gambar yang cukup jelas, volume RAB berisiko berubah berkali-kali ketika pembangunan berjalan.
4. Buat Daftar Pekerjaan Secara Lengkap
Langkah berikutnya adalah membuat daftar seluruh pekerjaan.
Secara sederhana, RAB rumah dapat dikelompokkan menjadi:
- Pekerjaan persiapan.
- Pekerjaan tanah.
- Pondasi.
- Struktur beton.
- Pasangan dinding.
- Plester dan acian.
- Pekerjaan atap.
- Plafon.
- Lantai.
- Pintu dan jendela.
- Plumbing.
- Instalasi listrik.
- Sanitary.
- Pengecatan.
- Pekerjaan luar.
- Finishing tambahan.
Setiap kelompok kemudian dapat dirinci lagi menjadi item pekerjaan yang mempunyai satuan, volume, harga satuan, dan jumlah biaya.
Semakin lengkap daftar pekerjaan, semakin kecil kemungkinan ada bagian penting yang terlupakan dari anggaran.
5. Hitung Volume Setiap Pekerjaan
Volume adalah jumlah pekerjaan yang akan dilaksanakan.
Setiap jenis pekerjaan menggunakan satuan yang berbeda. Pekerjaan lantai dan dinding biasanya dihitung dalam meter persegi. Pekerjaan galian atau beton tertentu dapat menggunakan meter kubik. Besi dapat dihitung berdasarkan berat. Pintu, jendela, sanitary, dan beberapa pekerjaan lainnya dapat menggunakan unit atau buah.
Contoh sederhana untuk menghitung lantai:
Volume lantai = panjang ruangan × lebar ruangan
Sedangkan luas dinding harus mempertimbangkan panjang, tinggi, serta pengurangan bukaan pintu dan jendela sesuai metode perhitungan yang digunakan.
Ketelitian menghitung volume sangat penting karena kesalahan volume akan langsung memengaruhi total biaya.
6. Tentukan Harga Satuan
Setelah volume diketahui, berikutnya adalah menentukan harga satuan.
Secara sederhana:
Jumlah biaya pekerjaan = volume × harga satuan
Harga satuan sebaiknya berdasarkan data yang relevan dengan lokasi dan waktu pembangunan.
Harga material dan upah tenaga kerja dapat berbeda antar daerah dan berubah dari waktu ke waktu. Karena itu, jangan menggunakan RAB proyek lama tanpa memperbarui harga.
Lakukan survei harga supplier, toko material, serta biaya tenaga kerja yang relevan dengan lokasi proyek.
7. Tentukan Spesifikasi Material
RAB akan sulit dikendalikan apabila spesifikasi material tidak jelas.
Misalnya tertulis pekerjaan keramik lantai dengan luas tertentu, tetapi tidak dijelaskan kelas atau kisaran harga keramik yang akan digunakan.
Perbedaan pilihan produk dapat membuat biaya akhir berubah cukup besar.
Hal serupa berlaku untuk atap, sanitary, cat, pipa, kabel, kusen, pintu, kaca, countertop, serta material finishing lainnya.
Karena itu, RAB idealnya berjalan bersama dokumen spesifikasi material.
Semakin jelas spesifikasi, semakin mudah pula membandingkan penawaran dari beberapa kontraktor secara adil.
8. Pisahkan Material dan Upah Jika Diperlukan
Pada RAB tertentu, harga pekerjaan ditampilkan dalam satu harga satuan gabungan.
Namun untuk analisis yang lebih mendalam, material dan tenaga kerja dapat dipisahkan.
Secara sederhana sebuah pekerjaan dapat terdiri dari:
Material + tenaga kerja + peralatan yang diperlukan
Pemisahan seperti ini berguna ketika pemilik ingin mengetahui apakah pembengkakan biaya berasal dari material atau tenaga kerja.
Cara ini juga membantu ketika membandingkan sistem tukang harian, borongan tenaga, dan borong full material.
9. Jangan Lupakan Pekerjaan Persiapan
Pekerjaan persiapan sering dianggap kecil, padahal tetap membutuhkan biaya.
Contohnya dapat berupa pembersihan lahan, pengukuran, pemasangan bouwplank, fasilitas sementara proyek, air kerja, listrik kerja, hingga mobilisasi tertentu.
Jika rumah lama harus dibongkar terlebih dahulu, biaya pembongkaran dan pembuangan material juga perlu diperhitungkan.
Semakin banyak biaya yang teridentifikasi sejak awal, semakin realistis total RAB.
10. Perhatikan Biaya Struktur
Struktur merupakan bagian penting dalam pembangunan rumah.
Biaya pondasi, sloof, kolom, balok, pelat lantai, tangga, beton, besi, dan bekisting perlu dihitung berdasarkan desain struktur.
Jangan mengurangi spesifikasi struktur semata-mata untuk membuat angka RAB terlihat murah.
Jika terdapat perbedaan penawaran yang sangat besar pada pekerjaan struktur, periksa apakah volume dan spesifikasinya benar-benar sama.
Harga murah tidak berarti lebih ekonomis apabila terdapat pengurangan lingkup atau kualitas yang tidak dipahami pemilik.
11. Hitung Instalasi Listrik dan Plumbing
RAB rumah sering terlalu fokus pada pekerjaan yang terlihat seperti dinding, lantai, dan cat.
Padahal instalasi juga membutuhkan perencanaan biaya.
Untuk listrik, tentukan kebutuhan titik lampu, stop kontak, sakelar, panel, kabel, serta perangkat pendukung.
Untuk plumbing, hitung jalur air bersih, air kotor, sanitary, pompa, tangki air, floor drain, dan kebutuhan lainnya.
Perencanaan sebelum dinding ditutup akan membantu mengurangi pembobokan dan pekerjaan ulang.
12. Finishing Harus Dikontrol dengan Ketat
Finishing menjadi salah satu bagian yang sangat mudah berubah selama pembangunan.
Pemilik mungkin awalnya memilih keramik dalam kisaran harga tertentu, kemudian tertarik produk yang lebih mahal.
Hal yang sama dapat terjadi pada sanitary, cat, lampu, pintu, atau material fasad.
Jika satu peningkatan hanya sedikit, pengaruhnya mungkin kecil. Namun jika terjadi pada banyak item sekaligus, total RAB dapat berubah cukup besar.
Karena itu, buat batas anggaran untuk masing-masing kelompok finishing.
13. Siapkan Dana Cadangan
RAB merupakan estimasi berdasarkan informasi yang diketahui ketika perencanaan dilakukan.
Dalam pelaksanaan tetap mungkin muncul kondisi yang tidak diperkirakan.
Karena itu, jangan menggunakan seluruh kemampuan finansial sebagai nilai pekerjaan utama.
Sediakan dana cadangan terpisah untuk kebutuhan yang memang tidak dapat diperkirakan secara tepat sebelumnya.
Dana cadangan bukan berarti anggaran boleh digunakan sembarangan. Dana tersebut tetap harus dikendalikan dan hanya digunakan ketika diperlukan.
14. Catat Pekerjaan Tambah dan Kurang
Ketika proyek berjalan, pemilik mungkin meminta perubahan.
Misalnya menambah stop kontak, mengganti keramik, memperbesar kanopi, atau mengubah salah satu ruangan.
Setiap perubahan harus dihitung.
Gunakan prinsip sederhana:
RAB awal + pekerjaan tambah − pekerjaan kurang = nilai anggaran terbaru
Jangan membiarkan banyak perubahan hanya berdasarkan percakapan lisan, kemudian baru dihitung menjelang proyek selesai.
Pencatatan sejak awal membuat biaya lebih transparan.

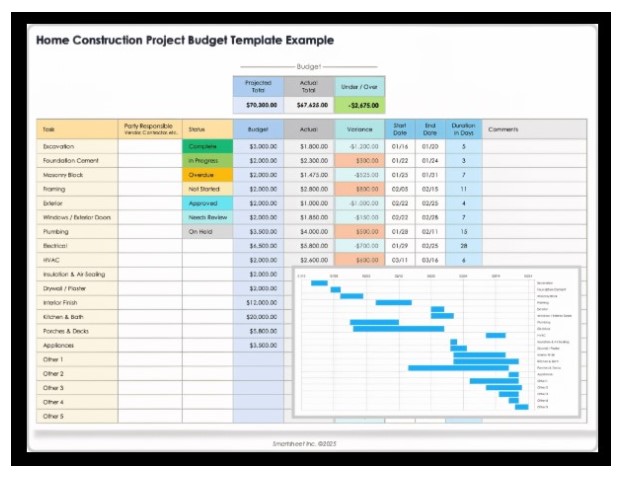

15. Hubungkan RAB dengan Jadwal dan Progres
RAB menjadi jauh lebih berguna jika dikombinasikan dengan jadwal proyek.
Jadwal membantu melihat urutan dan durasi tahapan pembangunan, sedangkan RAB menunjukkan nilai masing-masing pekerjaan.
Misalnya setelah pekerjaan pondasi selesai, periksa berapa biaya yang sudah digunakan.
Kemudian lakukan hal yang sama setelah struktur, atap, dinding, instalasi, dan finishing.
Dengan cara tersebut, penyimpangan biaya dapat diketahui sebelum proyek mendekati akhir.
16. Gunakan Format RAB yang Mudah Dibaca
RAB tidak harus rumit agar berguna.

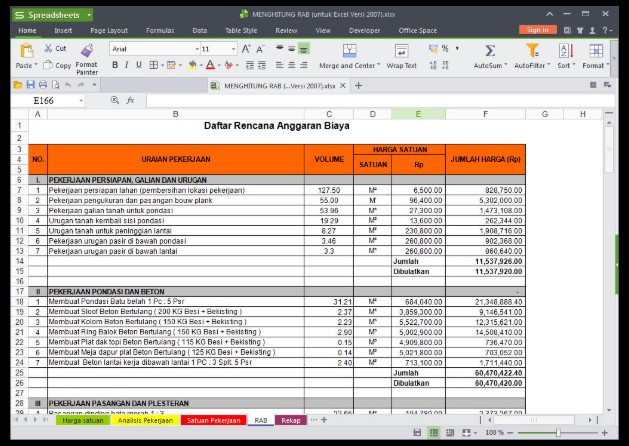

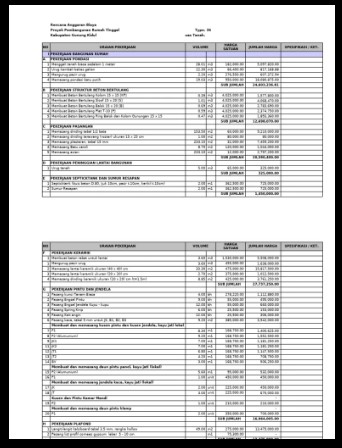

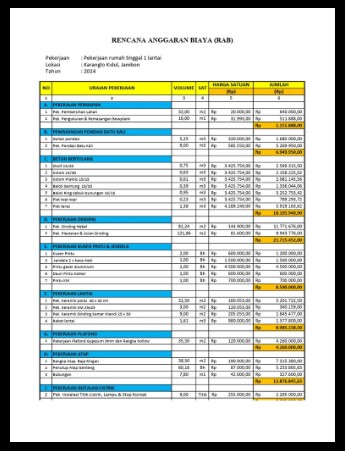

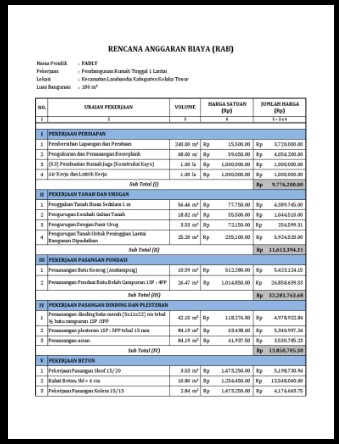

Format dasar dapat dibuat seperti berikut:
| Uraian Pekerjaan | Volume | Satuan | Harga Satuan | Jumlah |
|---|---|---|---|---|
| Pekerjaan Persiapan | ... | ... | Rp ... | Rp ... |
| Pekerjaan Pondasi | ... | ... | Rp ... | Rp ... |
| Pekerjaan Struktur | ... | ... | Rp ... | Rp ... |
| Pekerjaan Dinding | ... | ... | Rp ... | Rp ... |
| Pekerjaan Atap | ... | ... | Rp ... | Rp ... |
| Pekerjaan Finishing | ... | ... | Rp ... | Rp ... |
Untuk pengelolaan yang lebih rapi, spreadsheet dapat digunakan agar subtotal, rekap pekerjaan, serta perubahan biaya dapat dihitung secara otomatis.
Kesimpulan
Detail RAB rumah: panduan lengkap menghitung biaya bangun rumah pada dasarnya dimulai dari desain dan gambar kerja yang jelas.
Setelah itu, buat daftar pekerjaan, hitung volume, tentukan satuan, masukkan harga satuan material dan tenaga kerja, lalu hitung jumlah biaya untuk masing-masing item.
Jangan hanya melihat angka total.
Periksa isi RAB secara menyeluruh. Pastikan pondasi sudah masuk, struktur sudah lengkap, spesifikasi material jelas, listrik dan plumbing sudah diperhitungkan, serta finishing sudah sesuai standar yang diinginkan.
Gunakan harga yang relevan dengan lokasi dan waktu pembangunan karena biaya material maupun tenaga kerja dapat berubah.
Selama proyek berjalan, RAB juga harus terus dibandingkan dengan progres dan pengeluaran aktual.
Yang paling penting, RAB yang baik bukan sekadar dokumen untuk mengetahui berapa biaya rumah, melainkan alat untuk menjaga agar setiap rupiah yang dikeluarkan mempunyai dasar pekerjaan yang jelas dan dapat dipertanggungjawabkan.
Dengan gambar yang matang, volume yang teliti, spesifikasi material yang transparan, dan kontrol progres yang konsisten, pemilik rumah akan mempunyai gambaran biaya yang jauh lebih jelas sekaligus dapat mengurangi risiko pembengkakan anggaran selama proses pembangunan.
