Cara Menyusun Anggaran Cadangan Saat Membangun Rumah

Membangun rumah membutuhkan perencanaan keuangan yang lebih matang daripada sekadar menghitung biaya material dan upah tenaga kerja. Saat merencanakan bangun rumah, pemilik perlu menyiapkan anggaran secara menyeluruh, termasuk dana cadangan untuk menghadapi perubahan atau kebutuhan tambahan selama proses pembangunan. Walaupun Rencana Anggaran Biaya atau RAB sudah disusun secara terperinci, kondisi di lapangan tidak selalu berjalan sama persis dengan rencana.

griyaku123 alt="Pemilik rumah menyusun anggaran cadangan pembangunan bersama kontraktor"

Anggaran cadangan membantu menjaga proyek tetap berjalan ketika muncul kebutuhan tidak terduga.

Perubahan harga material, kondisi tanah yang berbeda, keterlambatan pekerjaan, hingga kebutuhan teknis tambahan dapat muncul selama pembangunan berlangsung. Tanpa persiapan dana yang cukup, kondisi tersebut dapat mengganggu jadwal, menurunkan kualitas pekerjaan, atau membuat proyek berhenti di tengah jalan.

Karena itu, pemilik rumah perlu menyiapkan anggaran cadangan sebelum pekerjaan dimulai. Dana ini berfungsi sebagai perlindungan keuangan untuk menghadapi kebutuhan yang benar-benar penting dan belum dapat dipastikan ketika RAB dibuat.

Perlu dipahami: Anggaran cadangan bukan dana untuk menambah dekorasi, mengganti material karena mengikuti tren, atau memperbesar rumah secara mendadak. Penggunaannya harus terukur dan berkaitan langsung dengan kelancaran, keamanan, serta kualitas proyek.

Apa yang Dimaksud dengan Anggaran Cadangan?

Anggaran cadangan adalah sejumlah dana yang disisihkan di luar biaya utama pembangunan. Dana tersebut digunakan apabila muncul pekerjaan tambahan, kenaikan biaya, atau perubahan kondisi lapangan yang belum dapat dihitung secara pasti sejak awal.

Sebagai contoh, RAB pembangunan rumah adalah Rp500.000.000. Apabila pemilik menyiapkan dana cadangan sebesar 10 persen, jumlah dana cadangannya adalah Rp50.000.000. Dengan demikian, total kesiapan dana proyek menjadi Rp550.000.000.

Namun, dana Rp50.000.000 tersebut tidak harus langsung dibelanjakan. Uang tetap disimpan dan hanya digunakan setelah terdapat alasan teknis, rincian biaya, serta persetujuan yang jelas.

Mengapa Anggaran Cadangan Sangat Penting?

Banyak pembangunan rumah berhenti bukan karena biaya utama tidak diperhitungkan, melainkan karena pemilik tidak memiliki ruang keuangan saat muncul perubahan di lapangan.

Beberapa kondisi yang dapat menimbulkan biaya tambahan antara lain:

  • Kondisi tanah berbeda dari perkiraan awal.
  • Pondasi membutuhkan penyesuaian atau penguatan.
  • Harga material utama mengalami kenaikan.
  • Material rusak, hilang, atau tidak dapat digunakan.
  • Cuaca buruk memperlambat pekerjaan.
  • Terdapat kesalahan perhitungan volume dalam RAB.
  • Jalur instalasi perlu disesuaikan dengan kondisi bangunan.
  • Dibutuhkan pekerjaan tambahan untuk mencegah kebocoran.
  • Biaya pengiriman material mengalami perubahan.
  • Waktu pelaksanaan lebih panjang dari jadwal awal.

Tanpa dana cadangan, pemilik mungkin terpaksa mengurangi spesifikasi, menunda pekerjaan, menggunakan dana darurat keluarga, atau mencari pinjaman baru. Keputusan tersebut dapat meningkatkan tekanan keuangan dan membuat biaya keseluruhan menjadi lebih besar.

Tentukan Persentase Dana Cadangan

Besarnya dana cadangan tidak harus sama untuk setiap proyek. Jumlahnya perlu disesuaikan dengan tingkat risiko, kelengkapan desain, kondisi lokasi, jenis pembangunan, dan sistem pelaksanaan proyek.

Sebagai panduan umum, anggaran cadangan dapat disiapkan sekitar 5–10 persen dari nilai RAB. Namun, persentase tersebut dapat bertambah apabila proyek memiliki banyak ketidakpastian.

Dana cadangan sekitar 5 persen dapat dipertimbangkan apabila:

  • Gambar kerja sudah lengkap.
  • Kondisi tanah telah diketahui.
  • Spesifikasi material sudah ditentukan.
  • Harga pekerjaan telah disepakati dengan jelas.
  • Lingkup pekerjaan relatif sederhana.
  • Kontraktor memiliki pengalaman pada proyek sejenis.
  • Risiko perubahan desain sangat kecil.

Dana cadangan mendekati 10 persen atau lebih dapat dipertimbangkan apabila:

  • Lokasi proyek sulit dijangkau kendaraan material.
  • Kondisi tanah belum diperiksa dengan baik.
  • Rumah dibangun secara bertahap.
  • Desain bangunan cukup rumit.
  • Harga material mudah berubah.
  • Pembangunan dilakukan pada musim dengan curah hujan tinggi.
  • Proyek berupa renovasi bangunan lama.
  • Struktur lama belum dapat diperiksa secara menyeluruh.

Prinsipnya sederhana: semakin banyak ketidakpastian, semakin besar perlindungan anggaran yang sebaiknya disiapkan.

Contoh Perhitungan Anggaran Cadangan

Berikut contoh sederhana perhitungan berdasarkan nilai RAB sebesar Rp500.000.000:

  • Dana cadangan 5 persen: Rp500.000.000 × 5% = Rp25.000.000.
  • Dana cadangan 7,5 persen: Rp500.000.000 × 7,5% = Rp37.500.000.
  • Dana cadangan 10 persen: Rp500.000.000 × 10% = Rp50.000.000.

Apabila risiko proyek cukup rendah, cadangan 5 persen mungkin memadai. Namun, apabila pembangunan dilakukan di lokasi sulit, kondisi tanah belum jelas, atau proyek berupa renovasi, cadangan yang lebih besar akan memberikan perlindungan yang lebih baik.

Hitung Berdasarkan RAB yang Realistis

Dana cadangan harus dihitung berdasarkan RAB yang realistis, bukan berdasarkan perkiraan biaya yang sengaja dibuat rendah agar terlihat sesuai kemampuan.

Misalnya, kebutuhan pembangunan sebenarnya diperkirakan Rp600.000.000, tetapi RAB ditulis Rp500.000.000. Dana cadangan 10 persen dari angka tersebut hanya Rp50.000.000, sedangkan proyek sejak awal sudah kekurangan Rp100.000.000.

Kondisi ini bukan lagi risiko tidak terduga, melainkan kekurangan dana akibat perencanaan yang tidak realistis.

RAB setidaknya perlu mencakup:

  • Pembersihan dan persiapan lahan.
  • Pekerjaan tanah dan pondasi.
  • Sloof, kolom, balok, dan struktur lainnya.
  • Dinding, plesteran, dan acian.
  • Rangka serta penutup atap.
  • Pintu, jendela, dan kusen.
  • Instalasi listrik.
  • Instalasi air bersih dan pembuangan.
  • Lantai, plafon, dan pengecatan.
  • Perlengkapan kamar mandi.
  • Upah tenaga kerja.
  • Pengiriman material.
  • Sewa peralatan.
  • Pembersihan dan penyelesaian akhir.

Setelah seluruh kebutuhan utama dihitung dengan wajar, barulah persentase dana cadangan ditambahkan.

Pisahkan Dana Cadangan dari Biaya Utama

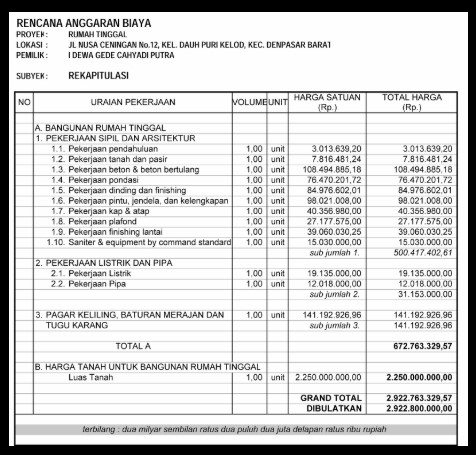

griyaku123 alt="Pemisahan dana utama, dana cadangan proyek, dan dana keluarga"

Dana cadangan sebaiknya disimpan terpisah agar tidak terpakai untuk kebutuhan yang tidak direncanakan.

Salah satu kesalahan yang sering terjadi adalah mencampurkan dana cadangan dengan rekening pengeluaran proyek atau kebutuhan keluarga. Akibatnya, pemilik merasa masih memiliki banyak uang dan mulai menggunakannya untuk pekerjaan dekoratif.

Sebaiknya dana dibagi menjadi tiga kelompok:

  1. Dana pekerjaan utama sesuai RAB.
  2. Dana cadangan khusus proyek pembangunan.
  3. Dana kebutuhan keluarga dan keadaan darurat pribadi.

Dana darurat keluarga sebaiknya tidak digunakan untuk menyelesaikan pembangunan. Proyek rumah tidak boleh mengganggu biaya kesehatan, pendidikan, makanan, cicilan, dan kebutuhan rutin lainnya.

Dana cadangan proyek dapat disimpan pada rekening terpisah agar mutasinya mudah diperiksa dan penggunaannya tidak bercampur dengan transaksi lain.

Kelompokkan Risiko Berdasarkan Tahapan Pekerjaan

Agar dana cadangan lebih terarah, buat daftar risiko yang mungkin terjadi pada setiap tahapan pembangunan. Cara ini membantu pemilik memahami pekerjaan mana yang memiliki potensi biaya tambahan paling besar.

Risiko pekerjaan tanah dan pondasi

Risiko dapat berupa tanah lunak, kedalaman tanah keras yang berbeda, kebutuhan urugan tambahan, genangan air, atau kondisi elevasi lahan yang tidak sesuai perkiraan.

Risiko pekerjaan struktur

Risiko pekerjaan struktur dapat meliputi penyesuaian tulangan, kebutuhan bekisting tambahan, volume beton yang berubah, atau pekerjaan penguatan berdasarkan temuan di lapangan.

Risiko pengadaan material

Harga semen, besi, pasir, bata, keramik, cat, dan material lain dapat berubah. Biaya angkut juga dapat meningkat apabila akses menuju lokasi sempit atau jaraknya jauh.

Risiko tenaga kerja

Keterlambatan material dapat membuat pekerja menunggu. Kekurangan tenaga, pergantian tukang, atau pekerjaan yang harus diulang juga dapat meningkatkan biaya upah.

Risiko desain dan instalasi

Jalur pipa, titik listrik, posisi bukaan, atau kebutuhan peralatan rumah terkadang perlu disesuaikan. Apabila perubahan baru diketahui setelah dinding selesai, biaya pembongkaran dapat menjadi cukup besar.

Gunakan Dana Cadangan Berdasarkan Prioritas

Tidak semua biaya tambahan pantas dibayar menggunakan dana cadangan. Pemilik harus membedakan kebutuhan teknis dengan keinginan baru.

Dana cadangan layak digunakan untuk:

  • Penyesuaian pondasi berdasarkan kondisi tanah.
  • Penguatan struktur atas rekomendasi tenaga ahli.
  • Perbaikan kebocoran atau sistem pembuangan air.
  • Penggantian material yang rusak dan tidak dapat digunakan.
  • Penyesuaian instalasi untuk meningkatkan keamanan.
  • Pekerjaan tambahan akibat kondisi lapangan.
  • Kenaikan harga material utama dalam batas wajar.
  • Perbaikan pekerjaan penting sebelum tertutup finishing.

Dana cadangan sebaiknya tidak digunakan untuk:

  • Mengganti keramik karena berubah selera.
  • Menambah kamar secara mendadak.
  • Membuat fasad lebih mewah.
  • Membeli lampu dekoratif mahal.
  • Mengganti material hanya karena mengikuti tren.
  • Menambah furnitur di luar lingkup pembangunan.
  • Mengubah desain yang sebelumnya sudah disetujui.
Disiplin anggaran: Setiap penggunaan dana cadangan harus didukung alasan teknis, perhitungan biaya, dokumentasi kondisi lapangan, dan persetujuan pemilik.

Tetapkan Prosedur Persetujuan Pekerjaan Tambahan

Apabila pembangunan dikerjakan oleh kontraktor, sepakati sejak awal bahwa pekerjaan tambahan tidak boleh langsung dilaksanakan tanpa persetujuan tertulis dari pemilik.

Setiap usulan pekerjaan tambahan sebaiknya dilengkapi dengan:

  • Penjelasan penyebab pekerjaan tambahan.
  • Foto kondisi lapangan.
  • Perhitungan volume pekerjaan.
  • Harga material.
  • Upah tenaga kerja.
  • Dampak terhadap jadwal proyek.
  • Alternatif penyelesaian yang tersedia.

Dengan prosedur tersebut, pemilik dapat menilai apakah pekerjaan memang wajib dilakukan atau masih dapat diselesaikan menggunakan metode lain yang lebih efisien.

Hindari menyetujui tambahan biaya hanya melalui percakapan lisan. Gunakan dokumen tertulis agar nilai pekerjaan, metode pelaksanaan, dan tanggung jawab setiap pihak tetap jelas.

Catat Setiap Penggunaan Dana Cadangan

Dana cadangan harus dicatat seperti pengeluaran proyek lainnya. Catatan sederhana dapat membantu pemilik mengetahui jumlah dana yang telah digunakan dan sisa yang masih tersedia.

Tanggal Keperluan Nilai Alasan Sisa Dana
10 Agustus Tambahan urugan tanah Rp3.500.000 Permukaan lahan lebih rendah dari perkiraan Rp46.500.000
20 Agustus Tambahan saluran air Rp2.000.000 Mencegah genangan di sisi bangunan Rp44.500.000
5 September Penggantian material rusak Rp1.500.000 Material rusak akibat penyimpanan Rp43.000.000

Lakukan evaluasi setiap minggu atau setelah satu tahapan pekerjaan selesai. Jangan menunggu sampai proyek hampir berakhir untuk memeriksa kondisi dana.

Kendalikan Perubahan Desain

Perubahan desain merupakan salah satu penyebab utama dana cadangan cepat habis. Memindahkan kamar mandi, mengubah tangga, memperbesar jendela, atau mengganti model atap dapat memengaruhi berbagai pekerjaan sekaligus.

Perubahan tersebut dapat membutuhkan:

  • Pembongkaran pekerjaan yang sudah selesai.
  • Pembelian material baru.
  • Tambahan upah tenaga kerja.
  • Perubahan jalur instalasi.
  • Perpanjangan jadwal proyek.
  • Pembuangan material yang tidak dapat digunakan kembali.

Sebelum proyek dimulai, pastikan denah, ukuran ruangan, posisi pintu, jendela, furnitur, kamar mandi, dapur, dan titik listrik telah dipertimbangkan secara matang.

Dana cadangan seharusnya melindungi proyek dari kondisi yang sulit diprediksi, bukan membayar keputusan pemilik yang terus berubah.

Lakukan Pengawasan Secara Berkala

griyaku123 alt="Pengawasan dan dokumentasi progres pembangunan rumah"

Pengawasan rutin membantu mencegah dana cadangan terpakai untuk memperbaiki kesalahan pekerjaan.

Pengawasan yang baik dapat mencegah dana cadangan habis untuk memperbaiki kesalahan kerja. Pastikan pekerjaan dilakukan sesuai gambar, spesifikasi, volume, dan metode yang telah disepakati.

Dokumentasikan beberapa tahapan penting berikut:

  • Pemasangan pondasi.
  • Pembesian sloof, kolom, dan balok.
  • Proses pengecoran.
  • Pemasangan rangka serta penutup atap.
  • Pemasangan jalur pipa.
  • Pemasangan instalasi listrik.
  • Pekerjaan pelindung kebocoran.
  • Pemasangan keramik dan finishing.

Kesalahan yang diketahui sebelum pekerjaan tertutup oleh dinding, plafon, atau lantai biasanya lebih mudah dan lebih murah untuk diperbaiki.

Gunakan Sistem Pembayaran Berdasarkan Progres

Pembayaran berdasarkan progres membantu pemilik menjaga arus kas pembangunan. Dana dikeluarkan sesuai pekerjaan yang telah selesai dan telah diperiksa di lapangan.

Setiap penagihan sebaiknya dilengkapi dengan:

  • Foto kondisi lapangan terbaru.
  • Laporan progres pekerjaan.
  • Persentase penyelesaian proyek.
  • Rincian pekerjaan yang telah dilakukan.
  • Invoice yang jelas dan transparan.

Sistem ini juga memudahkan pemilik membedakan biaya utama sesuai kontrak dengan pekerjaan tambahan yang menggunakan dana cadangan.

Manfaatkan Sisa Dana dengan Bijak

Apabila pembangunan telah selesai dan dana cadangan masih tersisa, pemilik tidak perlu merasa bahwa uang tersebut harus dihabiskan untuk menambah pekerjaan.

Sisa dana dapat digunakan untuk:

  • Perawatan awal rumah.
  • Perbaikan kecil setelah serah terima.
  • Dana darurat keluarga.
  • Pembelian furnitur secara bertahap.
  • Pembuatan taman sederhana.
  • Tabungan renovasi pada masa mendatang.

Menyelesaikan pembangunan dengan dana cadangan yang masih tersisa merupakan hasil pengelolaan proyek yang baik, bukan tanda bahwa perencanaan anggaran terlalu besar.

Kesimpulan

Anggaran cadangan merupakan bagian penting dalam perencanaan pembangunan rumah. Dalam pelaksanaannya, kontraktor rumah dapat membantu mengidentifikasi berbagai kemungkinan biaya tambahan yang perlu diantisipasi. Dana cadangan ini membantu menghadapi perubahan kondisi tanah, kenaikan harga material, kebutuhan teknis tambahan, keterlambatan, dan risiko lain yang sulit dipastikan sejak awal.

Besarnya dana dapat disesuaikan dengan tingkat risiko proyek, umumnya sekitar 5–10 persen dari RAB yang realistis. Dana tersebut sebaiknya disimpan secara terpisah, dicatat dengan baik, dan hanya digunakan untuk kebutuhan yang benar-benar penting.

Selain menyiapkan dana cadangan, pemilik perlu memiliki gambar kerja lengkap, RAB terperinci, kontrak yang jelas, sistem pembayaran berdasarkan progres, serta pengawasan rutin.

Dengan pengelolaan yang disiplin, pembangunan rumah dapat terus berjalan tanpa mengorbankan kualitas maupun keamanan keuangan keluarga. Anggaran cadangan bukan sekadar tambahan uang, tetapi perlindungan agar rumah dapat selesai sesuai rencana dan memberikan rasa tenang sejak proses pembangunan dimulai.

Kontraktor Rumah
